——记总工办一、二、四水厂水源地保护工程

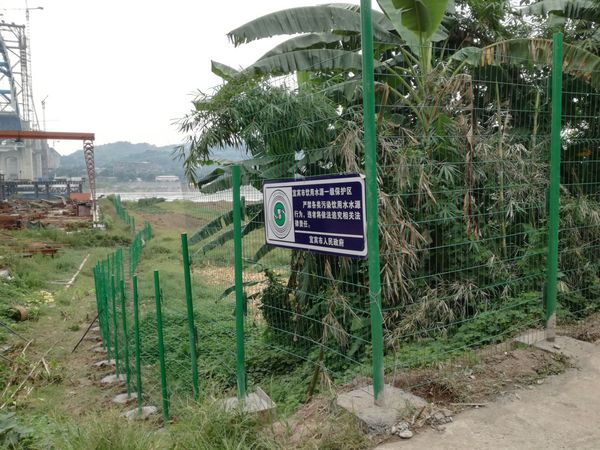

为落实整改各水厂水源地存在的问题,保障宜宾市民的饮用水安全,集团公司计划实施一、二、四水厂水源地保护工程。工程内容包括约5.2公里隔离网设施、130米隔离挡墙以及150块水源保护标识牌。施工单位于7月15日进场,需在45天内完成该项目,由总工办负责该项目的实施。

施工过程中,遇到了诸多困难,阻工情况时有发生,总工办现场管理人员积极与所在辖区的街道、社区对接,并配合协调沿线居民,工程得以顺利推进;三个水厂中,二水厂项目实施最为困难,河边道路不通,杂草丛生,材料转运全靠人工搬运。总工办现场人员又同工人一道,清除杂草、修建临时施工便道,并安排其将隔离网等设施从取水泵房堆场处搬运至工地现场,绝不能因材料进场缓慢而耽误工程进度;施工期间大部分天气为高温高热的酷暑天气,气温基本维持在35℃~38℃,总工办各技术人员均早早来到工地现场,抢工期、抓进度,直至天黑才收工,克服了高温酷暑及蚊虫叮咬等困难;工程完工前几日还遇到了大风大雨天气,河水急剧上涨,导致四水厂项目部分已完成的隔离设施被淹没毁坏。为此,又在现场与施工、监理紧急调整施工方案,并协调街道、社区等单位,改线至原线路后的竹林里穿越,在最短时间内恢复了被洪水淹没冲毁的隔离设施。在所有隔离设施基本完工后,总工办又根据要求,委托广告公司,紧急定制了150块各类水源保护标识标牌,并分别送至各工地现场,组织工人加班加点实施,并于第二天将所有标识牌全部固定于隔离网及周边建筑物上。
工程实施期间,总工办部门上下拧成一股绳,以高度的责任心和坚忍不拔的精神恪守岗位。总工办甘珉屹家住屏山,平时每日都是往返于两地之间。施工期间,他被委派到现场作为甲方代表,为确保工程顺利完工,他基本上一个周才能回一次家,平时都是住在四水厂宿舍中,有时周末回到家中,又因工地上有急事处理而又匆匆赶往现场。虽然只有短短的一个月时间,但大家都为能够顺利完工这个目标而努力奋斗,没有丝毫怨言,默默坚守岗位,以实际行动为环保督查任务、为供水事业做出自己应有的贡献。
在集团公司领导的高度重视和部署下,在总工办现场代表的指导和安排下,在各水厂、各部门的通力合作下,截至8月15日,一、二、四水厂水源地保护工程已全部完工,各类标识标牌已全部完善,比原定计划的合同工期提前了整整半个月,取得了非常好的效果。接下来,总工办还将对该工程认真检查,为迎接中央环保督查交上一份满意的答卷。
信息来源:总工办 黄韵熹
